MOQ は工場が当てずっぽうで決めるものではない
バイヤーが初めてケーブルアセンブリの MOQ を尋ねるとき、その数字は値引き交渉の口火のように感じられます。実際には多くの場合、MOQ は部品表によって層を重ねるように押し上げられており、工場の裁量は見た目ほど大きくありません。
最も多い押し上げ要因はコネクタです。ファインピッチコネクタはメーカーがリール単位で出荷することが多く——数千〜数万個——工場があなたのために 200 個だけ切り出すことはできません。この一部品の最小梱包単位だけで、MOQ はすでに枠にはめられます。カスタム電線も同様です。特殊な被覆や特殊なシールド構造の電線には押出と編組の最小製造長があり、その長さを下回ると、メーカーはあなたの注文のためだけに設備を立ち上げません。
治工具と固定具はもう一つの層です。圧着ダイ、射出成形金型、専用検査治具といった一度きりの投資は、発注数量に配賦して回収する必要があります。100 本の発注なら 1 本あたりの治工具費は重くのしかかり、1 万本なら無視できるほど薄まります。段取り替えコストもここに含まれます——ラインを前の製品からあなたの製品へ切り替えるには、材料の入れ替え、機械の調整、初品確認が要ります。この時間は数量に比例して増えないため、発注が少ないほど 1 本あたりの負担は重くなります。
つまり MOQ が低くできるかどうかは、BOM のどの部品が最も「発注の重い」部品か、そして専用治工具を起こす必要があるか、の 2 点で決まります。この 2 点が定まれば、MOQ の下限もほぼ定まります。
納期は 4 つの区間が連なったもの
納期は「いつ届くか」という漠然とした一括りではありません。4 つの区間に分けると、ずっと見通しがよくなります——試作、材料調達、試験・検証、物流。
この 4 つのなかで、材料調達がたいてい最も長く、最も縮めにくい区間です。汎用のコネクタや電線は数日で揃いますが、BOM にメーカーの生産計画待ちや海外発注になる特殊部品が一つでもあれば、バッチ全体がそれを待つことになり——数週間は珍しくありません。試作と量産の実作業時間はむしろ比較的コントロールしやすく、難しいのは材料を揃えきることです。試験・検証は案件の要求次第です——電気的導通と抜き取りの引張試験は通常のテンポですが、追加の信頼性試験や環境試験を通すなら、スケジュールはさらに後ろにずれます。物流は海上輸送か航空輸送か、そして仕向地での通関次第です。
納期の見積もりを読むときは、その数字が発注時点からなのか、材料が揃った時点からなのかを確かめてください——差は大きいです。

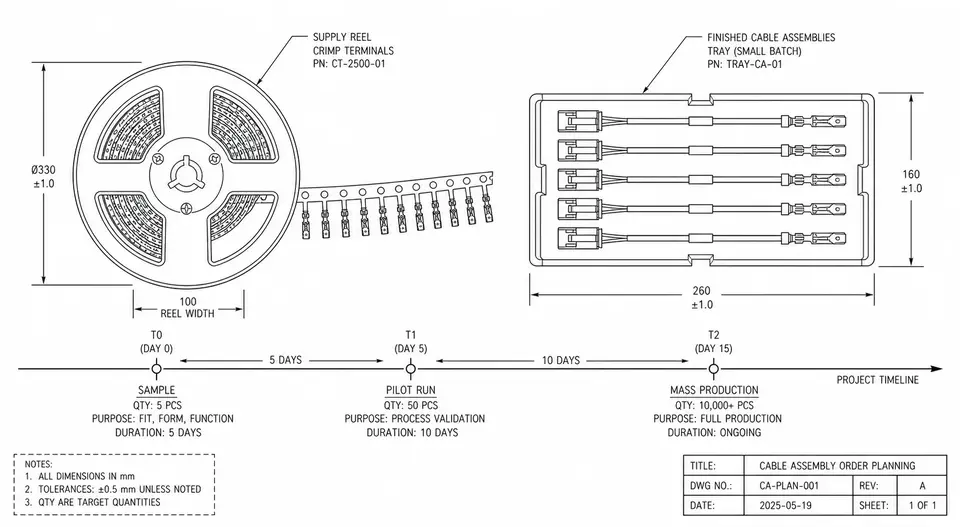

サンプルと量産は、2 つの異なるテンポ
「サンプルが数本・数日で出たのだから、量産も速いはず」と思い込む案件は少なくなく、結果として量産納期が想定よりかなり長くなります。この 2 つの段階は、同じテンポでは動きません。
サンプル段階では、工場は手元の在庫材料を使い、手作業や半自動で数本を組んで、設計が通るかどうかを確かめるだけで足りることがあります。量産段階では、バッチ全量の材料をあらためて確保し、実際のリードタイムで正規の調達を回し、治工具を立ち上げ、生産計画を組み、初品を作ります。言い換えれば、サンプルは「作れるかどうか」を検証し、量産は「安定して、量で作る」を解決します——後者は、サンプル段階が最後まで走らせていない材料手配と治工具の区間を埋める作業です。
この 2 段階を 2 本の別々の時間軸として見積もるほうが、サンプルの出来上がりの速さから量産納期を推し量るよりずっと確実です。
短縮するなら、ここから手をつける
MOQ と納期は受け身で受け入れるしかないものではなく、案件はたいてい複数の箇所で自ら改善できます。
- 長納期の特殊部品ではなく標準コネクタを使う。 設計を詰める段階で、在庫が潤沢で複数調達できる標準コネクタを優先すると、MOQ と材料リードタイムを同時に下げられることが多いです。特殊なインターフェースがどうしても必要なら、早めに確定してください——試作後になって入荷待ちだと気づくような後回しにしないことです。
- 長リードタイム品は前倒しで確保する。 どの部品が最も待たされるかは、上の MOQ の分解からすでに見えています。こうした重要部品を早めに発注して在庫しておくか、供給元と枠取り(基本契約)を結んで納期をロックすれば、最も長い区間を前倒しで消化できます。
- 設計リビジョンを早めに凍結する。 途中変更は納期の隠れた killer です——配線表で 1 本動かす、コネクタを 1 つ替えるだけで、確保済みの材料が無駄になり、買い直しになりかねません。試作前に結線表、コネクタ選定、長さ公差を固めておけば、1 巡、ときには数巡の手戻りを省けます。これらを一度で漏れなく伝える方法はケーブルアセンブリの RFQ の書き方をご覧ください。
- 能力が許すなら分割納入する。 全量が仕上がるのを待ってから出荷する必要は、必ずしもありません。まず初回ロットや小ロットを送って客先のラインを動かし、残りは計画どおり後追いで納めると、全体の立ち上げが前倒しになることが多いです。
このうち最初の 2 つは主に材料の区間を、後の 2 つは主に手戻りと待ち時間を圧縮します。組み合わせると、どれか一つの区間だけを睨むより効果が大きくなります。
柔軟な MOQ と納期の透明性を活かす
多品種・中小ロットの案件の多くにとって、本当のニーズは「とにかく安く」ではなく、最小発注数量を妥当な範囲に抑えられるか、納期を筋道立てて説明してもらえるか、です。中国のケーブルアセンブリサプライヤーはこの 2 点で余地を持つことが多く、標準品の在庫が広く試作レスポンスが速いため、MOQ は一律の大きな数字ではなく案件ごとに相談できます。
本当に価値があるのは納期の透明性です——材料の手配、生産計画、試験を別々の区間として説明し、漠然とした合計を一つ放り投げるのではないことです。どの区間がボトルネックか、材料を前倒し確保できるか、分割納入できるかが明らかになれば、生産計画も立ち上げも読めるようになります。これらを一度で整理したい案件は、カスタムケーブルアセンブリから相談を始めるとよいでしょう。
